県営大和住宅2号棟

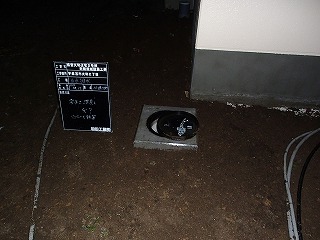

![](/wp48/wp-content/uploads/2017/08/yamato-perth.jpg)

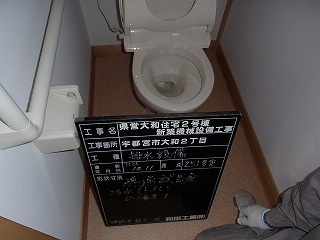

![](/wp48/wp-content/uploads/2017/08/2013.10.15.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.10.11.jpg)

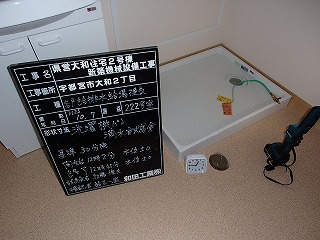

![](/wp48/wp-content/uploads/2017/08/2013.10.7.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.10.1.jpg)

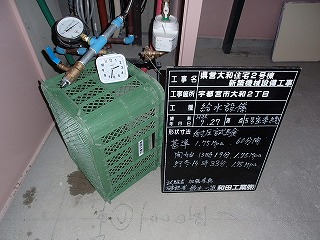

![](/wp48/wp-content/uploads/2017/08/2013.9.27.jpg)

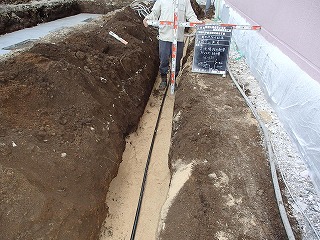

![](/wp48/wp-content/uploads/2017/08/2013.9.24.jpg)

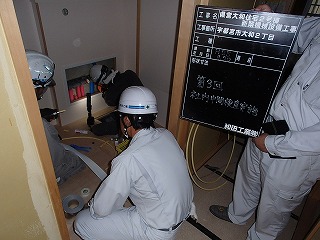

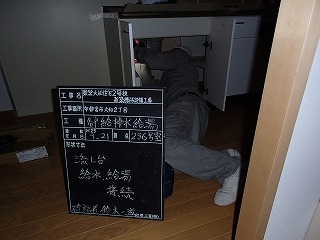

![](/wp48/wp-content/uploads/2017/08/2013.9.21.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.9.20.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.9.17.jpg)

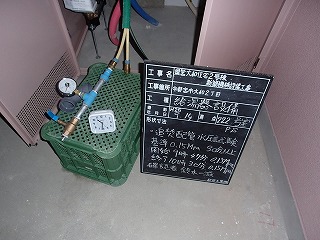

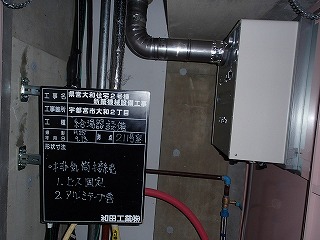

![](/wp48/wp-content/uploads/2017/08/2013.9.14.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.9.13.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.9.11.jpg)

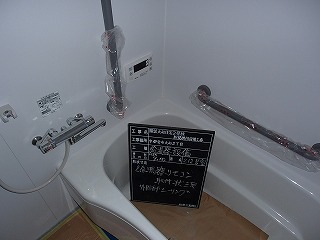

![](/wp48/wp-content/uploads/2017/08/2013.9.10.jpg)

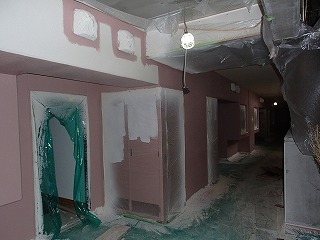

![](/wp48/wp-content/uploads/2017/08/2013.9.7.jpg)

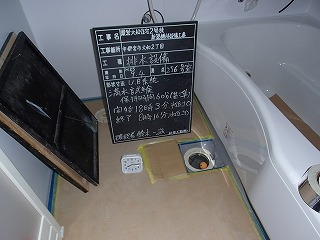

![](/wp48/wp-content/uploads/2017/08/2013.9.4.jpg)

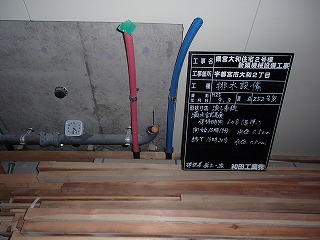

![](/wp48/wp-content/uploads/2017/08/2013.9.3.jpg)

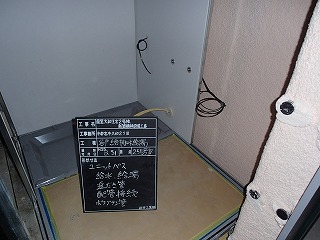

![](/wp48/wp-content/uploads/2017/08/2013.8.31.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.29.jpg)

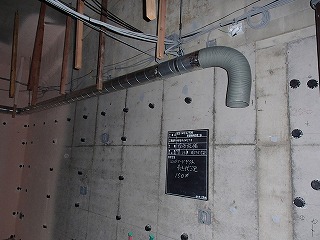

![](/wp48/wp-content/uploads/2017/08/2013.8.28.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.26.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.23.jpg)

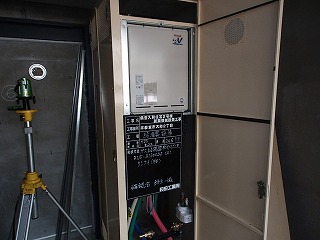

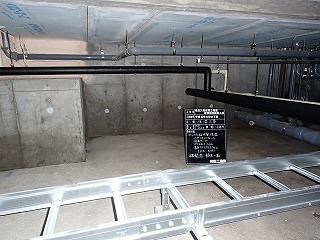

![](/wp48/wp-content/uploads/2017/08/2013.8.22.jpg)

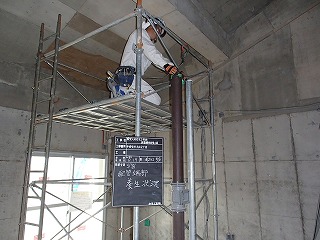

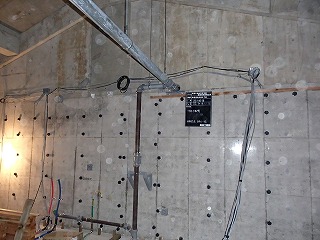

![](/wp48/wp-content/uploads/2017/08/2013.8.21.jpg)

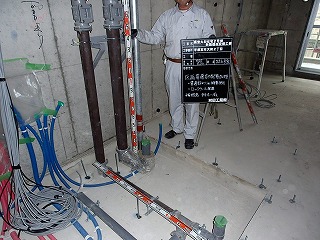

![](/wp48/wp-content/uploads/2017/08/2013.8.20.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.19.jpg)

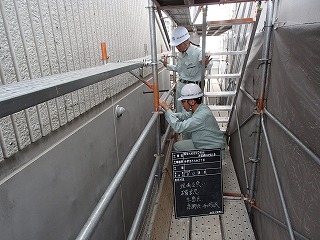

![](/wp48/wp-content/uploads/2017/08/2013.8.12.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.10.jpg)

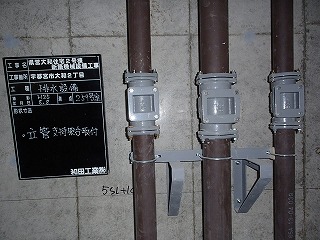

![](/wp48/wp-content/uploads/2017/08/2013.8.9.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.8.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.6.jpg)

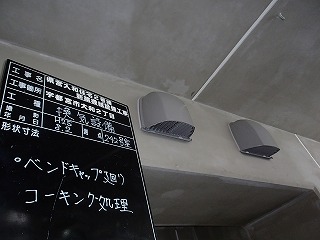

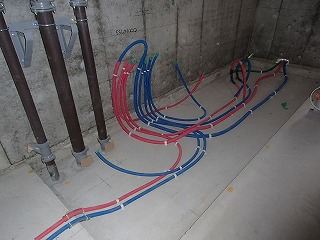

![](/wp48/wp-content/uploads/2017/08/2013.8.5.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.3.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.8.2.jpg)

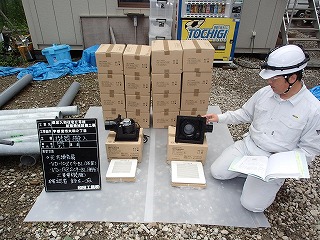

![](/wp48/wp-content/uploads/2017/08/2013.8.1.jpg)

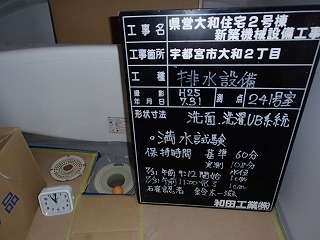

![](/wp48/wp-content/uploads/2017/08/2013.7.31.jpg)

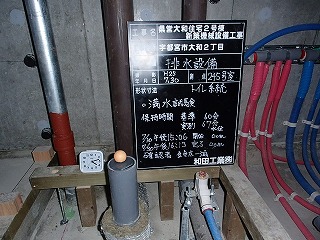

![](/wp48/wp-content/uploads/2017/08/2013.7.30.jpg)

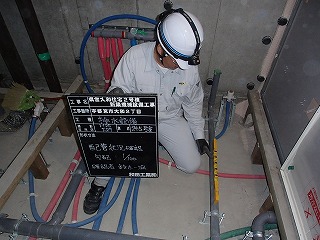

![](/wp48/wp-content/uploads/2017/08/2013.7.29.jpg)

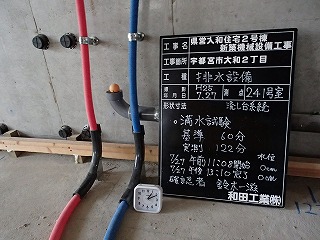

![](/wp48/wp-content/uploads/2017/08/2013.7.27.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.7.26.jpg)
![](/wp48/wp-content/uploads/2017/08/2013.7.25.jpg)
4階ダクト吊り込み

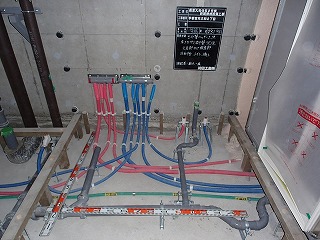

![](/wp48/wp-content/uploads/2017/08/2013.7.24.jpg)
配管満水試験

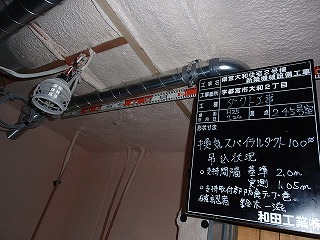

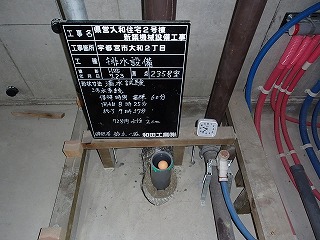

![](/wp48/wp-content/uploads/2017/08/2013.7.23.jpg)
2013. 7.23
4階のダクト吊り込みをしています。
3階の満水試験を行いました。
4階のダクト吊り込みをしています。
3階の満水試験を行いました。
3階保温工事

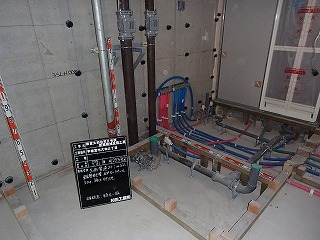

![](/wp48/wp-content/uploads/2017/08/2013.7.21.jpg)
2013. 7.22
3階ダクトの保温工事を施工しています。
4階ダクトを吊り込み開始しています。
3階排水配管の満水試験をしています。
3階ダクトの保温工事を施工しています。
4階ダクトを吊り込み開始しています。
3階排水配管の満水試験をしています。
3階ユニットバス配管接続

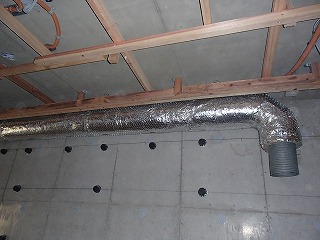

![](/wp48/wp-content/uploads/2017/08/2013.7.20.jpg)
2013. 7.20
3階のユニットバスの排水配管を接続しています。
3階のダクトの保温工事をしています。
3階のユニットバスの排水配管を接続しています。
3階のダクトの保温工事をしています。
3階ユニットバス配管接続
![](/wp48/wp-content/uploads/2017/08/2013.7.19.jpg)
2013. 7.19
3階のユニットバスが組み立てられ、それに伴う設備工事として、追い焚き配管、給水給等配管、排水配管をしています。
3階のユニットバスが組み立てられ、それに伴う設備工事として、追い焚き配管、給水給等配管、排水配管をしています。
3階ダクト吊り込み

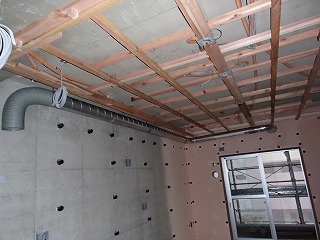

![](/wp48/wp-content/uploads/2017/08/2013.7.18.jpg)
2013. 7.18
3階のウレタン吹付後の作業として、昨日に引き続き、ダクトの吊り込みをしました。
3階のウレタン吹付後の作業として、昨日に引き続き、ダクトの吊り込みをしました。
資材確認

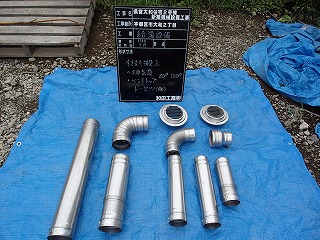

![](/wp48/wp-content/uploads/2017/08/2013.7.17.jpg)
2013. 7.17
3階のウレタン吹付が終わったところから、ダクトの吊り込みをしています。
排気筒の資材の確認をしました。
3階のウレタン吹付が終わったところから、ダクトの吊り込みをしています。
排気筒の資材の確認をしました。
ダクト防露確認
![](/wp48/wp-content/uploads/2017/08/2013.7.15.jpg)

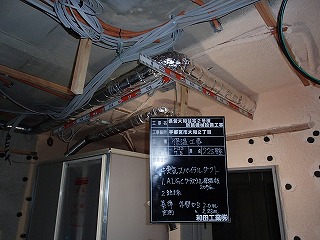

2013. 7.15
2階、3階の配管勾配の確認、保温状態の確認、搬入資材の確認をしました。
2階、3階の配管勾配の確認、保温状態の確認、搬入資材の確認をしました。
排水立て管振れ止め支持
![](/wp48/wp-content/uploads/2017/08/2013.7.13.jpg)
2013. 7.13

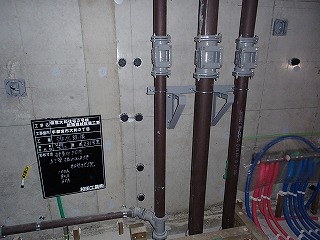

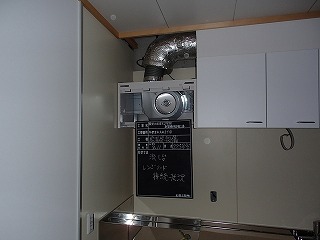

3階の立て管振れ止め支持施工の確認を行いました。
3階の立て管振れ止め支持施工の確認を行いました。
ヘッダー取付他

![](/wp48/wp-content/uploads/2017/08/2013.7.12.jpg)
2013. 7.12
4階の排水配管、ヘッダー取付を行いました。
4階の排水配管、ヘッダー取付を行いました。
区画貫通部耐火キット取付

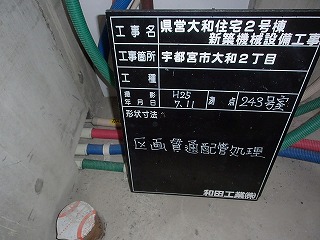

![](/wp48/wp-content/uploads/2017/08/2013.7.11.jpg)
2013. 7.11

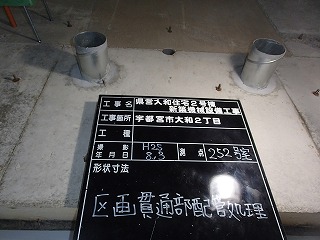

区画貫通部耐火キット取付を行いました。
区画貫通部耐火キット取付を行いました。
さや管配管
![](/wp48/wp-content/uploads/2017/08/2013.7.10.jpg)

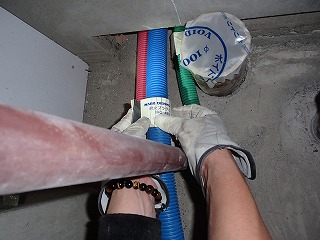

2013. 7.10
ポリプテンさや管区画貫通キット取付を行いました。
ポリプテンさや管区画貫通キット取付を行いました。
2階排水配管

![](/wp48/wp-content/uploads/2017/08/2013.7.8.jpg)
2013. 7. 8
4階のさや管配管作業に入りました。
2階の排水配管の区画貫通部よりの距離が1mあることの確認をしました。
4階のさや管配管作業に入りました。
2階の排水配管の区画貫通部よりの距離が1mあることの確認をしました。
2階排水管満水試験
![](/wp48/wp-content/uploads/2017/08/2013.7.6.jpg)
2013. 7. 6

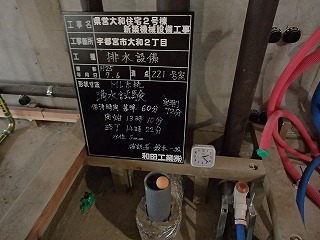

2階の排水接続が完了したので、系統別に満水試験を行いました。
漏れはありませんでした。
2階の排水接続が完了したので、系統別に満水試験を行いました。
漏れはありませんでした。
ベンドキャップ取付

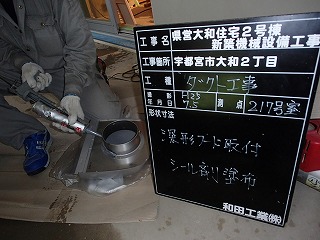

![](/wp48/wp-content/uploads/2017/08/2013.7.5.jpg)
2013. 7. 5
1階の南側のベンドキャップ取付を行いました。
ダクトの中をきれいに清掃しないと、ベンドキャップが入りません。
モルタル等を除去した後、内側をシールして取付ました。
外側のシールは後施工します。
1階の南側のベンドキャップ取付を行いました。
ダクトの中をきれいに清掃しないと、ベンドキャップが入りません。
モルタル等を除去した後、内側をシールして取付ました。
外側のシールは後施工します。
3階配管

![](/wp48/wp-content/uploads/2017/08/2013.7.4.jpg)
2013. 7. 4
各配管作業の他に、分別した廃棄物の搬出他を行いました。
各配管作業の他に、分別した廃棄物の搬出他を行いました。
さや管ヘッダー工法

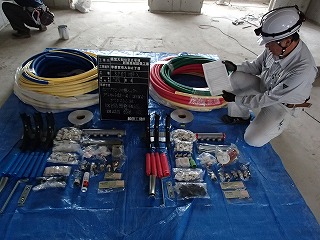

![](/wp48/wp-content/uploads/2017/08/2013.7.3.jpg)
2013. 7. 3
さや管ヘッダー工法の資材を搬入し確認しました。
さや管ヘッダー工法の資材を搬入し確認しました。
2階保温工事

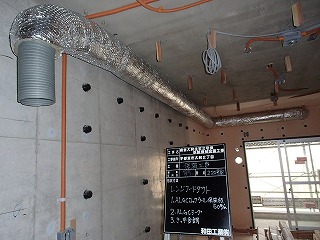

![](/wp48/wp-content/uploads/2017/08/2013.7.1.jpg)
2013. 7. 1
2階のダクトの吊り込みとユニットバス接続を終了し、3階のダクト逃げ配管の準備をしています。
ダクト吊り込みの終了確認をしたところから保温工事に入りました。
2階のダクトの吊り込みとユニットバス接続を終了し、3階のダクト逃げ配管の準備をしています。
ダクト吊り込みの終了確認をしたところから保温工事に入りました。
2階配管
![](/wp48/wp-content/uploads/2017/08/2013.6.29.jpg)

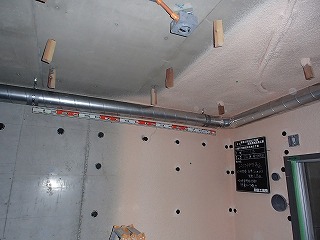

2013. 6.29
2階のダクトの吊り込みをしながら、ユニットバス設置の合番配管接続をしています。
2階のダクトの吊り込みをしながら、ユニットバス設置の合番配管接続をしています。
通気立て管

![](/wp48/wp-content/uploads/2017/08/2013.6.28.jpg)
2013. 6.28
通気立て管が隠蔽部に隠れてしまうところがあるので、先行配管をしました。
通気立て管が隠蔽部に隠れてしまうところがあるので、先行配管をしました。
3階ダクト逃げ配管

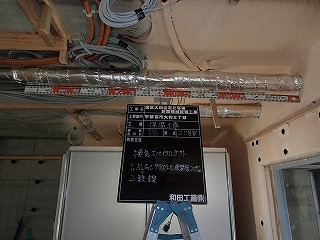

![](/wp48/wp-content/uploads/2017/08/2013.6.27.jpg)
2013. 6.27
2階のダクトの吊り込み及び3階の配管加工を行いました。
2階のダクトの吊り込み及び3階の配管加工を行いました。
1階配管状況
![](/wp48/wp-content/uploads/2017/08/2013.6.26.jpg)

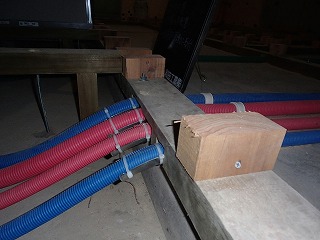

2013. 6.26
1階のさや管配管、コロガシ配管等の確認をしました。
1階のさや管配管、コロガシ配管等の確認をしました。
5階躯体コンクリート打設

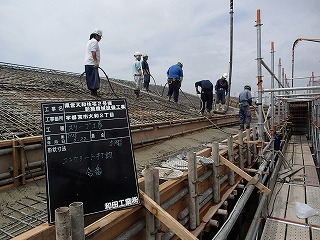

![](/wp48/wp-content/uploads/2017/08/2013.6.22.jpg)
2013. 6.22
最後の躯体コンクリート打設の合番をしました。
最後の躯体コンクリート打設の合番をしました。
工場検査

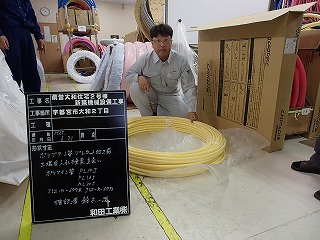

![](/wp48/wp-content/uploads/2017/08/2013.6.21.jpg)
2013. 6.21
中間検査で指示を受けましたポリブデン管のプレカット工程の資材受入検査確認に行って来ました。
中間検査で指示を受けましたポリブデン管のプレカット工程の資材受入検査確認に行って来ました。
2階逃げ配管

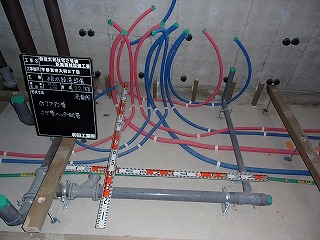

![](/wp48/wp-content/uploads/2017/08/2013.6.19.jpg)
2013. 6.19
1階のUB据付に伴う接続配管を進めながら、2階のウレタン前、土台施工前の配管をしました。
1階のUB据付に伴う接続配管を進めながら、2階のウレタン前、土台施工前の配管をしました。
1階ダクト保温

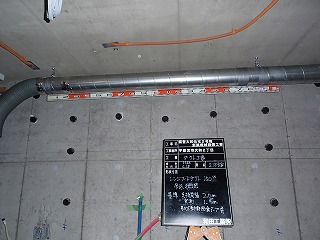

![](/wp48/wp-content/uploads/2017/08/2013.6.18.jpg)
2013. 6.18
1階ダクト確認後、保温工事に着手しています。
1階ダクト確認後、保温工事に着手しています。
1階ダクト吊り込み

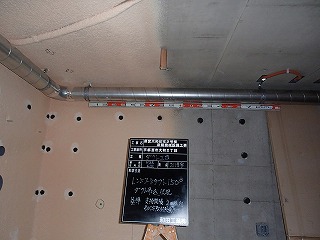

![](/wp48/wp-content/uploads/2017/08/2013.6.15.jpg)
2013. 6.15
1階の配管及びダクトの吊り込みを進めています。
1階の配管及びダクトの吊り込みを進めています。
1階・2階配管、梁スリーブ取付

![](/wp48/wp-content/uploads/2017/08/2013.6.14.jpg)
2013. 6.14
5階の梁スリーブが取付終了しました。
スリーブ工事はコンクリート合番を残して終了です。
5階の梁スリーブが取付終了しました。
スリーブ工事はコンクリート合番を残して終了です。

受水槽ポンプ室調査
![](/wp48/wp-content/uploads/2017/08/2013.6.12.jpg)
2013. 6.12
既設の受水槽ポンプ室の中を調査しました。
既設の受水槽ポンプ室の中を調査しました。
ウレタン前配管準備
![](/wp48/wp-content/uploads/2017/08/2013.6.11.jpg)

2013. 6.11
1階のウレタンが終了した部屋の配管を進めながら、2階のウレタン前の逃げ配管の準備をしています。
1階のウレタンが終了した部屋の配管を進めながら、2階のウレタン前の逃げ配管の準備をしています。
1階配管

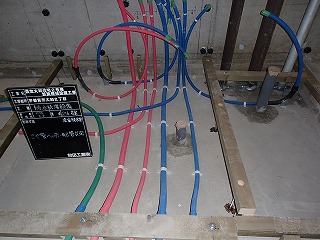

![](/wp48/wp-content/uploads/2017/08/2013.6.8.jpg)
2013. 6. 8
1階のウレタン前の先行配管をしています。
ポリブデン管、さや管、排水配管を進めています
1階のウレタン前の先行配管をしています。
ポリブデン管、さや管、排水配管を進めています
5階スリーブ工事
![](/wp48/wp-content/uploads/2017/08/2013.6.7.jpg)

2013. 6. 7
5階の躯体工事と内部の工事が同時に進行しています。
5階の躯体工事と内部の工事が同時に進行しています。
5階スリーブ工事

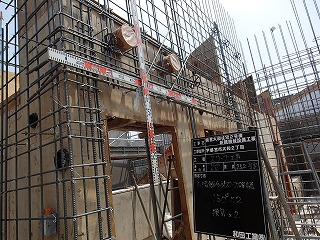

![](/wp48/wp-content/uploads/2017/08/2013.6.5.jpg)
2013. 6. 5
最上階の壁スリーブを取り付けてます。
最上階の壁スリーブを取り付けてます。
1階配管

![](/wp48/wp-content/uploads/2017/08/2013.6.4.jpg)
2013. 6. 4
ポリブデンさや管を設置しています。
5階では壁スリーブの取付をしています。
ポリブデンさや管を設置しています。
5階では壁スリーブの取付をしています。

第1回 中間検査
![](/wp48/wp-content/uploads/2017/08/2013.6.3.jpg)
2013. 6. 3
第1回目の中間検査を行いました。
第1回目の中間検査を行いました。
5階躯体スリーブ

![](/wp48/wp-content/uploads/2017/08/2013.5.31.jpg)
2013. 5.31
最上階の躯体工事が始まりました。
1階の配管の準備もします。
プレカットして部屋別に梱包された資材を搬入しました。
最上階の躯体工事が始まりました。
1階の配管の準備もします。
プレカットして部屋別に梱包された資材を搬入しました。
4階躯体コンクリート打設合番

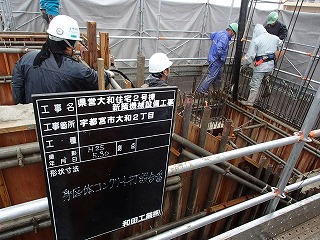

![](/wp48/wp-content/uploads/2017/08/2013.5.30.jpg)
2013. 5.30
4階立ち上がりコンクリートを打設合番しています。
4階立ち上がりコンクリートを打設合番しています。
5階スラブスリーブ取付他

![](/wp48/wp-content/uploads/2017/08/2013.5.29.jpg)
2013. 5.29
5階スラブスリーブ取付けが終了です。
1~2階へ向けての配管材を搬入し始めてます。
エキストラジョイントのMD継手を搬入しました。
5階スラブスリーブ取付けが終了です。
1~2階へ向けての配管材を搬入し始めてます。
エキストラジョイントのMD継手を搬入しました。
5階スラブスリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.5.27.jpg)

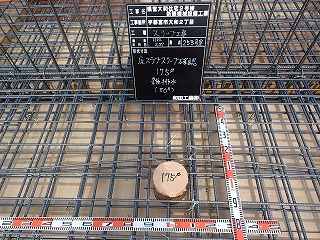

2013. 5.27
5階スラブスリーブの半分が終了しました。
5階スラブスリーブの半分が終了しました。
社内検査
![](/wp48/wp-content/uploads/2017/08/2013.5.24.jpg)

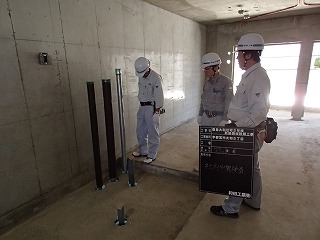

2013. 5.24
社内検査を行いました。
社内検査を行いました。
梁スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.5.23.jpg)

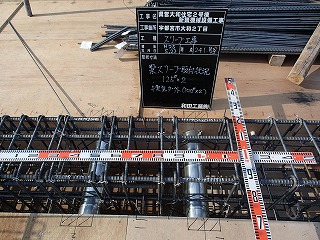

2013. 5.23
4階の梁スリーブの半分取付が出来ました。
4階の梁スリーブの半分取付が出来ました。
ピット内配管

![](/wp48/wp-content/uploads/2017/08/2013.5.22.jpg)
2013. 5.22
ピット内の配管の確認をしました。
支持間隔、勾配OK
ピット内の配管の確認をしました。
支持間隔、勾配OK
梁スリーブ、スラブスリーブ墨出し
![](/wp48/wp-content/uploads/2017/08/2013.5.21.jpg)
2013. 5.21

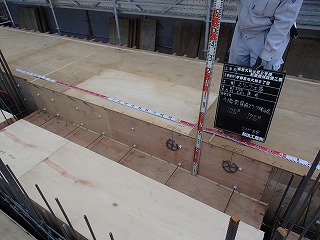

4階梁スリーブ位置出し確認を行いました。
4階梁スリーブ位置出し確認を行いました。
4階梁スリーブ準備、2階スリーブ釘処理

![](/wp48/wp-content/uploads/2017/08/2013.5.20.jpg)
2013. 5.20
階も高くなり、あわせて仮囲いも高くなりました。
階も高くなり、あわせて仮囲いも高くなりました。
4階壁スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.5.18.jpg)
2013. 5.18

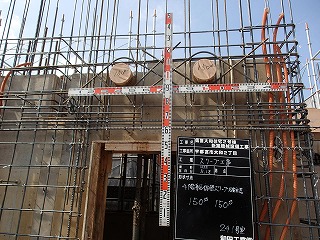

4階の壁スリーブ取付、ピット内配管をしています。
4階の壁スリーブ取付、ピット内配管をしています。
ピット内配管
![](/wp48/wp-content/uploads/2017/08/2013.5.17.jpg)
2013. 5.17
ピット内で配管作業を進めています。
ガス配管加工のネジ確認を行いました。
ピット内で配管作業を進めています。
ガス配管加工のネジ確認を行いました。
ガス工事資材搬入

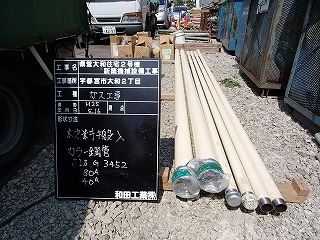

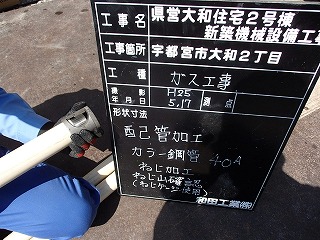

![](/wp48/wp-content/uploads/2017/08/2013.5.16.jpg)
2013. 5.16
今日からピット内のガス工事を開始しました。
ピット内はカラー鋼管となります。
今日からピット内のガス工事を開始しました。
ピット内はカラー鋼管となります。
4階躯体工事
![](/wp48/wp-content/uploads/2017/08/2013.5.15.jpg)
2013. 5.15

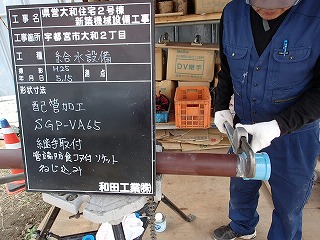

4階の躯体工事に入りました。
墨出しをしながら、配管の準備をしています。
4階の躯体工事に入りました。
墨出しをしながら、配管の準備をしています。
ピット内配管
![](/wp48/wp-content/uploads/2017/08/2013.5.13.jpg)

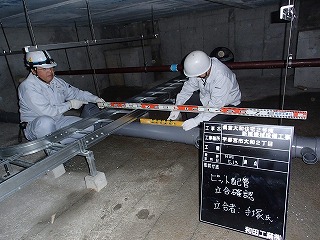

2013. 5.13
スリーブ工事と並行して、配管工事に着手しています。
スリーブ工事と並行して、配管工事に着手しています。
ピット内排水主管配管

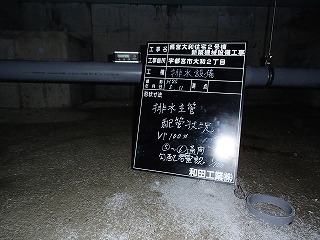

![](/wp48/wp-content/uploads/2017/08/2013.5.11.jpg)
2013. 5.11
ピット内での配管作業を行っています。
排水主管がもう少しで末端まで配管になります。
ピット内での配管作業を行っています。
排水主管がもう少しで末端まで配管になります。
4階スラブスリーブ取付

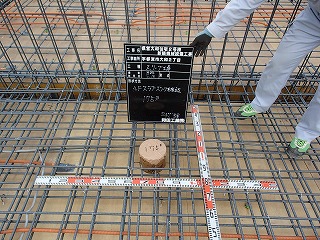

![](/wp48/wp-content/uploads/2017/08/2013.5.10.jpg)
2013. 5.10
4階スラブ配筋工事が進み、スラブスリーブを取付け始めました。
4階スラブ配筋工事が進み、スラブスリーブを取付け始めました。
3階梁スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.5.8.jpg)

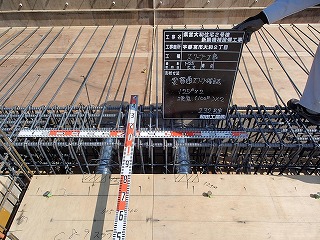

2013. 5. 8
3階の梁スリーブ取付固定及びピット内の排水配管を進めました。
3階の梁スリーブ取付固定及びピット内の排水配管を進めました。
ピット内作業

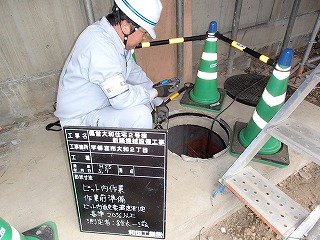

![](/wp48/wp-content/uploads/2017/08/2013.5.7.jpg)
2013. 5. 7
今日からはスリーブ作業と並行してピット内作業を行います。
酸素濃度測定・送風機の設置を確認しました。
今日からはスリーブ作業と並行してピット内作業を行います。
酸素濃度測定・送風機の設置を確認しました。
4階梁スリーブ位置出し
![](/wp48/wp-content/uploads/2017/08/2013.5.1.jpg)
2013. 5. 1

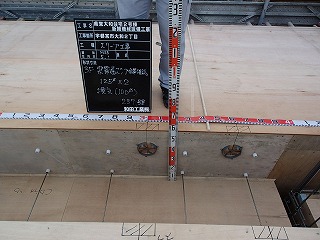

4階スラブ型枠の完了が1日早くなり、今日で完了しました。
明日は朝から鉄筋の荷揚げの予定となり、急いで梁スリーブの位置出し確認をしました。
4階スラブ型枠の完了が1日早くなり、今日で完了しました。
明日は朝から鉄筋の荷揚げの予定となり、急いで梁スリーブの位置出し確認をしました。
1階スリーブ釘処理
![](/wp48/wp-content/uploads/2017/08/2013.4.30.jpg)

2013. 4.30
3階スラブの型枠工事が進みつつあります。
3階スラブの型枠工事が進みつつあります。
3階壁スリーブ取付

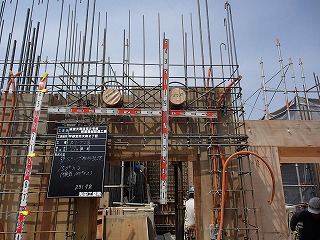

![](/wp48/wp-content/uploads/2017/08/2013.4.29.jpg)
2013. 4.29
3階の壁のスリーブ取付が終了しました。
3階の壁のスリーブ取付が終了しました。
3階スリーブ取付

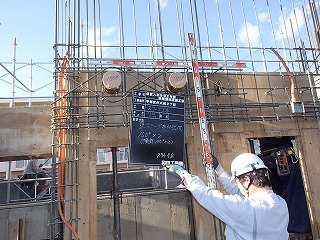

![](/wp48/wp-content/uploads/2017/08/2013.4.27.jpg)
2013. 4.27
3階の壁のスリーブ取付をしています。
3階の壁のスリーブ取付をしています。
3階壁開口取付
![](/wp48/wp-content/uploads/2017/08/2013.4.25.jpg)
2013. 4.25

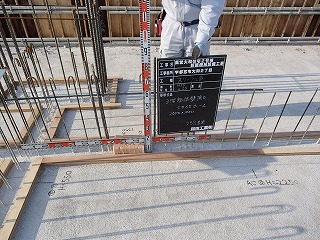

PSから部屋内への壁開口用のスタイロホームを取付ました。
PSから部屋内への壁開口用のスタイロホームを取付ました。

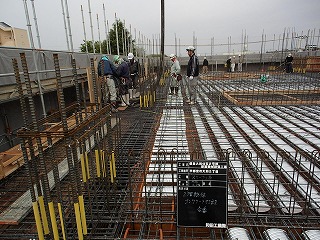

2階躯体コンクリート打設
![](/wp48/wp-content/uploads/2017/08/2013.4.24.jpg)
2013. 4.24
2階立上り躯体のコンクリート打設をしています。
2階立上り躯体のコンクリート打設をしています。
3階スラブスリーブ取付

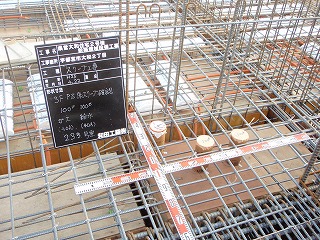

![](/wp48/wp-content/uploads/2017/08/2013.4.22.jpg)
2013. 4.22
3階のスラブスリーブの取付を行いました。
3階のスラブスリーブの取付を行いました。
3階スラブスリーブ取付

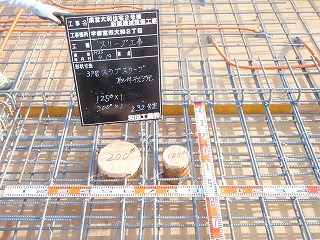

![](/wp48/wp-content/uploads/2017/08/2013.4.19.jpg)
2013. 4.19
3階のスラブ配筋が始まり、1部分スリーブ取付が出来るようになり施工しました。
3階のスラブ配筋が始まり、1部分スリーブ取付が出来るようになり施工しました。
3階梁スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.4.18.jpg)
2013. 4.18
3階梁の残り半分が出来上がり、梁スリーブを取付ました。
工事看板に施工方法の紹介等の看板を取付ました。
3階梁の残り半分が出来上がり、梁スリーブを取付ました。
工事看板に施工方法の紹介等の看板を取付ました。
3階梁スリーブ取付

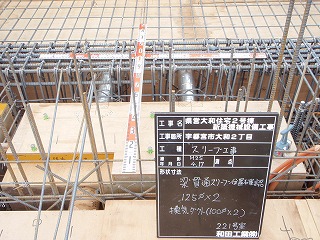

![](/wp48/wp-content/uploads/2017/08/2013.4.17.jpg)
2013. 4.17
3階の梁配筋の半分が出来上がり、合わせて梁スリーブの取付を行いました。
3階の梁配筋の半分が出来上がり、合わせて梁スリーブの取付を行いました。
3階梁スリーブ準備
![](/wp48/wp-content/uploads/2017/08/2013.4.16.jpg)
2013. 4.16
3階床の梁配筋が始まり、作業の流れを確認しながらスリーブ取付の準備をしています。
3階床の梁配筋が始まり、作業の流れを確認しながらスリーブ取付の準備をしています。
3階スラブスリーブ位置出し確認

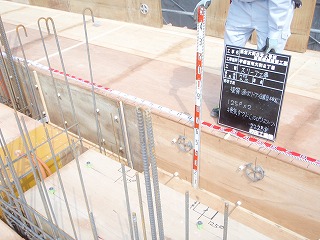

![](/wp48/wp-content/uploads/2017/08/2013.4.15.jpg)
2013. 4.15
先週から残ったスラブ型枠が出来上がり、残っていたスラブスリーブ、梁スリーブの位置出し確認を行いました。
先週から残ったスラブ型枠が出来上がり、残っていたスラブスリーブ、梁スリーブの位置出し確認を行いました。
3階スラブスリーブ位置出し確認
![](/wp48/wp-content/uploads/2017/08/2013.4.13.jpg)
2013. 4.13
3階スラブ型枠が出来つつあり、出来たところから梁スリーブ、スラブスリーブの位置出し確認を行いました。
3階スラブ型枠が出来つつあり、出来たところから梁スリーブ、スラブスリーブの位置出し確認を行いました。

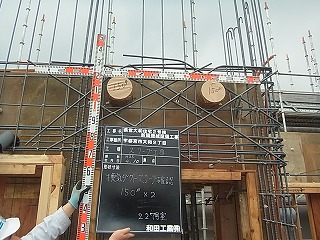

2階壁スリーブ取付

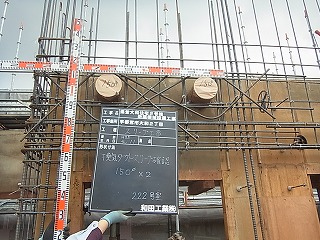

![](/wp48/wp-content/uploads/2017/08/2013.4.11.jpg)
2013. 4.11
2階の壁スリーブ取付が終了しました。
明日から3階スラブ型枠に進む予定です。
2階の壁スリーブ取付が終了しました。
明日から3階スラブ型枠に進む予定です。
壁スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.4.10.jpg)
2013. 4.10
2階躯体壁スリーブの取付を行いました。
2階躯体壁スリーブの取付を行いました。
安全パトロール
![](/wp48/wp-content/uploads/2017/08/2013.4.9.jpg)
2013. 4. 9
当社の安全パトロール・安全衛生協議会を行いました。
当社の安全パトロール・安全衛生協議会を行いました。
PS開口確認
![](/wp48/wp-content/uploads/2017/08/2013.4.8.jpg)
2013. 4. 8

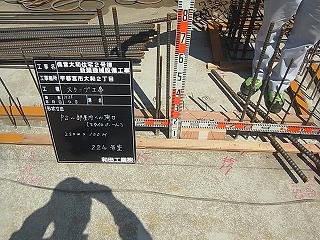

一昨日の作業の確認をしました。
一昨日の作業の確認をしました。
コンクリート打設合番
![](/wp48/wp-content/uploads/2017/08/2013.4.5.jpg)
2013. 4. 5
1階の躯体コンクリートの打設をしています。
ポンプ車2台を使っての作業です。
1階の躯体コンクリートの打設をしています。
ポンプ車2台を使っての作業です。
スラブスリーブ取付

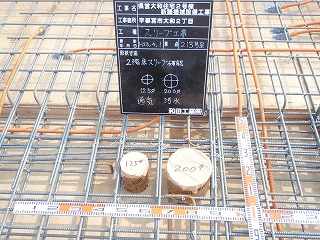

![](/wp48/wp-content/uploads/2017/08/2013.4.1.jpg)
2013. 4. 1
2階のスラブスリーブを取り付けてます。
2階のスラブスリーブを取り付けてます。
梁スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.3.29.jpg)
2013. 3.29
1階躯体の梁配筋が進み、換気スリーブを取り付け、固定しました。
1階躯体の梁配筋が進み、換気スリーブを取り付け、固定しました。
スリーブ位置確認
![](/wp48/wp-content/uploads/2017/08/2013.3.27.jpg)
2013. 3.27
2階のスラブ型枠が終了したので、各梁スリーブの位置出しの確認をしました。
2階のスラブ型枠が終了したので、各梁スリーブの位置出しの確認をしました。

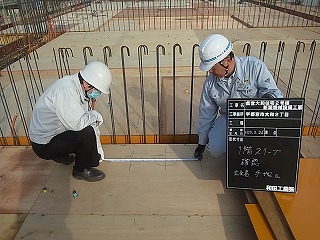

定例打ち合わせ
![](/wp48/wp-content/uploads/2017/08/2013.3.26.jpg)
2013. 3.26
現場の進捗状況が2階スラブのスリーブ、梁スリーブの位置出し、インサート取付施工中であったので、分科会の後に、現場の施工状況を確認して頂きました。
現場の進捗状況が2階スラブのスリーブ、梁スリーブの位置出し、インサート取付施工中であったので、分科会の後に、現場の施工状況を確認して頂きました。
壁スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.3.23.jpg)

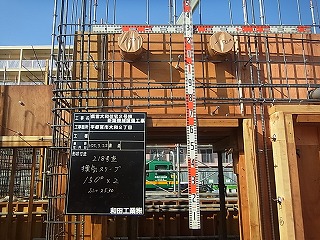

2013. 3.23
壁の型枠がもう少しで終了し、スラブ型枠へ流れていくところです。
壁の型枠がもう少しで終了し、スラブ型枠へ流れていくところです。
1階壁スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2013.3.21.jpg)
2013. 3.21
壁の配筋、型枠建込が進み、スリーブの取付を行いました。
壁の配筋、型枠建込が進み、スリーブの取付を行いました。
1階躯体立ち上がり
![](/wp48/wp-content/uploads/2017/08/2013.3.18.jpg)
2013. 3.18
1階スラブコンクリートの打設が完了し、1階の立ち上がり躯体工事に入りました。
スリーブ材を搬入し、壁スリーブの位置の墨出しをしました。
1階スラブコンクリートの打設が完了し、1階の立ち上がり躯体工事に入りました。
スリーブ材を搬入し、壁スリーブの位置の墨出しをしました。

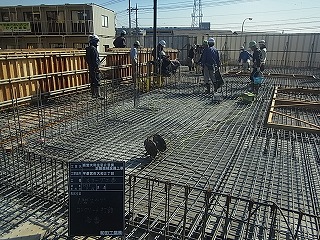

1階スラブコンクリート打設
![](/wp48/wp-content/uploads/2017/08/2013.3.16.jpg)
2013. 3.16
1階スラブコンクリート打設を行いました。
1階スラブコンクリート打設を行いました。
1階スラブスリーブ

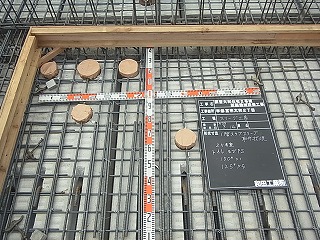

![](/wp48/wp-content/uploads/2017/08/2013.3.14.jpg)
2013. 3.14
1階スラブスリーブの取付をしました。
1階スラブスリーブの取付をしました。
配管試験
![](/wp48/wp-content/uploads/2017/08/2013.3.13.jpg)
2013. 3.13
外部の埋設配管の約半分が今日で終了となり、今日までの分の配管の試験をしました。
すべて問題ありませんでした。
外部の埋設配管の約半分が今日で終了となり、今日までの分の配管の試験をしました。
すべて問題ありませんでした。

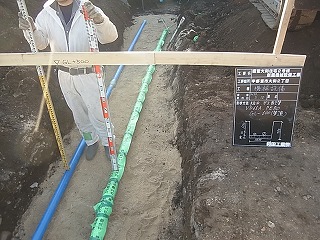

外部埋設配管
![](/wp48/wp-content/uploads/2017/08/R0011245.jpg)
2013. 3.11
外部の埋設配管工事を続けてます。
外部の埋設配管工事を続けてます。
埋設排水配管
![](/wp48/wp-content/uploads/2017/08/R00111965B15D.jpg)
2013. 3. 9
排水配管を進めています。
塩化ビニル管150φ敷設。
排水配管を進めています。
塩化ビニル管150φ敷設。
埋設配管
![](/wp48/wp-content/uploads/2017/08/R0011167.jpg)
2013. 3. 8
建物導入部の配管状況です。
建物導入部の配管状況です。
資材搬入
![](/wp48/wp-content/uploads/2017/08/2013.3.7.jpg)
2013. 3. 7
今日から埋設配管作業に入ります。
まずは、資材の搬入・準備です。
今日から埋設配管作業に入ります。
まずは、資材の搬入・準備です。
埋戻し開始
![](/wp48/wp-content/uploads/2017/08/R00111135B15D-1.jpg)
2013. 3. 1
現場は基礎の型枠が外され、今日から埋め戻しが始まりました。
現場は基礎の型枠が外され、今日から埋め戻しが始まりました。
基礎コンクリート打設
![](/wp48/wp-content/uploads/2017/08/R00111055B15D.jpg)
2013.2.21
基礎コンクリート打設2日目です。
基礎コンクリート打設2日目です。
型枠工事

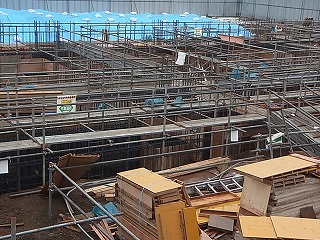

![](/wp48/wp-content/uploads/2017/08/2B7EE15C6FC.jpg)
2013.2.15
型枠工事が進んでます。
型枠工事が進んでます。
基礎スリーブ取付
![](/wp48/wp-content/uploads/2017/08/2B7EE11C6FC.jpg)
2013.2.11
基礎梁のスリーブ取付作業が終了しました。
基礎梁のスリーブ取付作業が終了しました。
配筋作業
![](/wp48/wp-content/uploads/2017/08/R0011055.jpg)
2013.1.29
今日から配筋作業が始まりました。
今日から配筋作業が始まりました。
現場周辺のゴミ拾い
![](/wp48/wp-content/uploads/2017/08/2013.1.26.jpg)
2013. 3. 1.26
地域貢献活動として、現場周辺のゴミ拾いをしました。
地域貢献活動として、現場周辺のゴミ拾いをしました。
